在工业空调清洗中,并不像家用空调清洗时那么随意清洗;做商业或工业清洗过程中首先接到甲方咨询后,由工程技术人员对接勘察现场,了解施工现场的相关设备、环境情况、人员密集情况、防护情况后再由工程技术人员进行制定清洗施工方案;方案包括人员配置、设备清洗价格及各方面的因素。所以长沙亚欣电器小编就分享一篇有关风管清洗施工方案、清洗标准及项目施工验收方案。

中央空调风管清洗施工方案

工程流程:

一、 制定依据

1 、 清洗单位中央空调系统图及各层平面图;

2 、 清洗单位中央空调工程相关要求;

3 、 依据卫生部 2003-225 《公共场所集中空调通风系统卫生规范》 ;

4 、 依据 GB19210-2003 《空调通风系统清洗规范》 ;

5 、 依据 GB50243 《通风与空调工程施工及验收规范》 。

二、 施工原则

1 、 遵照国家及相关部门有关法规要求,并结合业主实际情况,保证整体工程为优良。

2 、 我们的施工队伍经过专业培训, 掌握了丰富的施工经验, 确保空调通风系统清洗工艺先进、合理、可靠、安全。

3 、 总结国内外空调通风系统清洗的成功经验,采用最新管道清洗技术,在全密封状态下将风管中的

污染物清洁出来,确保不散布到楼宇的空气中造成 “二次污染 ”。

4 、 清洗工作安排在业主最方便的时间,以不影响业主正常工作为前提;在工作过程中尽可能保持清

洁的安静,做到业主 “零抱怨 ”。

5 、 在保证工程质量的前提下,降低工程造价、节约运行费用,消除污染,降低噪音。

三、 具体实施方案

1 、 施工组织及部署

本着 “质量第一,用户至上、文明施工、竭诚服务 ”的宗旨,我公司将组织具有丰富管理经验的人员和具有

丰富施工经验的清洗工程技术人员,承担施工任务,同时我方将使用最先进的设备、最优质的材料,保质

保量并及时地向清洗单位提交优质工程, 我们有能力确保整个项目的管理、 清洗施工等方面满足业主要求。

施工管理机构及人员设备计划:

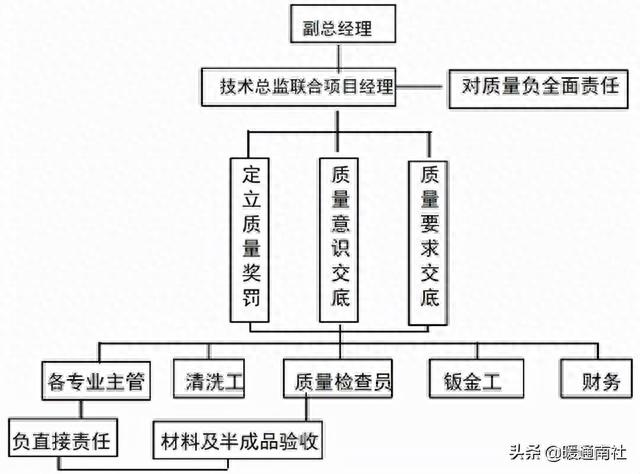

现场施工人员共计 10 名:项目经理一名;项目工长一名;技术负责人一名;现场施工技术员 7 名。组织结构如下:

2 、 施工方案

根据清洗单位提供图纸所示,针对风管的形状、大小、走向,我公司采用从高层至低层清洗,每层从机房开始向末端清洗。

具体步骤:

1 ) 根据图纸了解新风管、回风管、送风管系统的布局。

2 ) 以风管系统为单位清洗、消毒。

3 ) 选定吸尘风口和清洗风口。

4 ) 使用通风管监视监控系统检查管道内污染程度、管道结构内特点,选择合适的清洗设备。

5 ) 设备及工具到指定地点,并用毡布遮盖好施工地点下方的物品,电工开始接通临时电源,有技术负责人找施工切入点,对风管进行清洗作业。

①前期准备

②阻断系统放入不清洗的风管中一端,以便充分隔离清洗区和非清洗区,避免二次污染。

③高效真空集尘系统与风管系统连接、固定,并开启吸尘器。

④将清洗机器人放入风管中均匀清洗。

6 ) 此段风管清洗完毕后,关闭真空吸尘器,处理收集器的污物。

7 ) 清洗该操作段的防火阀。如清洗不到的应在防火阀一侧开口清洗。

8 ) 录像监视系统对风管清洗前、中、后进行监测及录像,保存图片。

9 ) 拆掉吸气管和吸管盘,恢复清洗、消毒过的风口,用预先准备好的原系统同种材料,用铆钉枪封闭风口,并用密封胶将缝隙密封,且恢复保温材料。

10 ) 检查风管吊顶的强度,如强度不够应在顶棚打膨胀螺栓,用预制的角钢托盘进行加固,以不影响风管强度为原则,严格按标准操作。风口及过滤网拆除后到指定地点用高压水枪进行清洗。

11 ) 收集所有清洗后的污物,密封运出,并对污物进行消毒处理后,运到指定地点。

12 ) 一个系统风管清洗完后,对现场进行整理,恢复原状。

13 ) 退场时,应由甲方单位验收并签字。

四、 保证工期措施

工期保障是工程的关键。因此必须制定相应的措施来保障其合同时间完成。

1 、 定制工作计划:为了确保工期,编制设计准备工作计划、设计进度计划、阶段计划和各个专业计划。

2 、 根据合同及其目标,编制确定前期工作计划,确定插入点,制定总体施工进度计划、阶段施工进度计划。

3 、 编制季度计划、月计划、周计划及日计划,配备具体的施工任务书,做好进度记录和掌握施工实际进度情况,加强管理工作,把握好施工进度情况。

4 、 进度控制,由专人负责计划的实施和监督计划的按期完成,灵活掌握,灵活调整。

5 、 实施责任到人制度,将责任落实到人,使责任人目标明确,做到各负其责,层层落实,环环相扣。

6 、 制定技术保证措施,定期学习和定期考核,保持有高水准施工技术力量。

7 、 实施技术现场跟进措施,要求设计完善、设计改进、设计变更、设计增补一步到位,使之不影响施工进度计划。

8 、 制定严密的原材料采购措施,所需各种材料、设备、机具提前做好准备,确保施工顺利进行,使之不影响施工进度计划。

9 、 制定严密的人员增加和加班制度,使进度计划有把握地得到实施。确保劳动力数量和素质,确保安全

进场的主要技术人员和施工人员经验丰富,以保证施工进度。

10 、 加强现场质检工作,进行质量跟踪和质量方面的技术督导,防止返工和工序之间的相互影响,

明确奖罚措施。

11 、 协调各施工单位、各专业、各工序间的配合,合理科学地执行计划安排。

12 、 接受发包方及监理公司的进度监控。

五、 质量管理目标及保证措施

1 、 目标及措施

1 ) 质量目标:分项工程合格率 100% ,优良率 80% 以上,整体工程为优良。

2 ) 质量保证措施

①施工准备质量控制

I 、为确保该项目优质高效地完成,实行项目法施工,抽调经验丰富的人员组成项目经理部,建立完善

的该项目施工生产、技术、质量保证体系。有经验丰富的工程师任项目经理。

II 、认真审图,优化施工组织设计。

III 、为了保证采购产品符合规定要求,工程所需材料、设备的设计、采购、验收,材料复试,现场保

管严格按公司的物资管理办法执行,以确保质量合格。

②施工过程质量控制

I 、强化施工过程质量因素控制

i、加强对施工人员的政治思想教育,劳动纪律教育,职业技术教育,这种教育贯穿施工全过程,不断

提高施工人员素质,避免施工过程中人的因素影响质量。

ii 、项目经理在组织施工中,注意均衡施工,合理配备劳动力,严格控制连续加班的疲劳施工,防止施工人员精神不集中而产生的质量事故。

iii 、对难度大、技术复杂、精度高的工序和操作必须选派技术熟练、经验丰富的工人来完成,以保证清洗顺利进行与清洗质量。

iv 、在清洗现场严禁吸烟、赌博、嬉戏等,以防止错误判断、错误动作而引发施工危险或产生质量问题。严禁工人不懂装懂,不按规范操作等野蛮施工与违章操作。

v 、在施工队伍进场前对项目部全体人员进行施工方案的技术交底、进行安全、消防交底及教育,在各分部、分项工程施工前,对有关施工班组长及工人进行技术交底,就有关施工方法、施工工艺、质量标准、施工与验收规范组织学习并明确各自质量管理责任。

II 、加强施工现场质量管理

i、项目必须加强现场质量检查

质检员在每道工序开始前,必须检查施工作业班组的准备工作,检查其是否具备开始施工的条件,以确保工程质量。

ii 、质检员在工序交接阶段必须组织自检、互检和专检。

自检:负责施工的工人在每一工序完成后,由其本人自我检查,确定施工质量是否符合要求。

互检:在每一工序完成后,由施工作业班组长组织内部互检,检查施工质量是否符合要求。

专检:在自检、互检完成后,由质检员会同专业负责人进行专检。对其施工质量进行评定验收,且又通过专检并经有关人员签证认可后才允许进行下一道工序。

iii 、不合格工序的处理

对于检查出来的不合格工序,由质检员会同专业技术负责人提出意见,由施工作业班组长组织返工,返工完成后再次由质检员会同有关人员进行质量评审,确认符合质量要求并经有关人员签字后才能进行下一道

工序。

3 ) 验收管理

I 、分阶段验收

由项目部会同甲方共同进行。由项目部准备好各种有关技术资料及施工记录、试验记录,会同甲方现场检查、评审。如验收合格由各方共同签字确认。验收的时间安排在各分项工程完成后。

II 、总体验收

由项目部会同甲方及质量监察机构共同参加。由项目部准备有关技术资料及分阶段验收记录提供质量监察机构审核、检查。

六、 施工安全管理措施

1 、 现场一般安全管理:安全保证措施

1 ) 建立安全保证体系。成立安全领导小组,设专职安全员,签订安全承包责任状,建立健全各项保障措施,落实安全教育和管理制度。

2 ) 搞好现场安全标准化作业,挂牌施工,持证上岗,把安全工作放在首位,做到有措施、有制度、有组织、有要求、有统一指挥。

3 ) 安装人员必须遵守有关规章制度及治安管理条例。与其他人员和睦相处,注意工地环境卫生,文明施工。

4 ) 严禁酒后施工,不得在禁火区吸烟、动火。

5 ) 入工作场地必须戴好安全帽,高空作业人员必须系好安全带。

6 ) 施工过程中应注意安全用电,所设电线必须有条不紊,不得随便乱铺乱拉。一切机电设备应设置

在地势较高、防潮避雨的地方,搭设防御棚。机械设备的电源线路要绝缘良好,要有完善的接零保护。机动电闸箱的漏电保护装置要可靠。

7 ) 严格执行安全值班制度,每晚必须 2 个以上人员现场看管,严防人为破坏,避免丢失材料、工具影响工作。

2 、 临时用电安全防护管理

1 ) 临时用电必须按照《施工现场临时用电安全技术规范》 JGJ46-88 要求。

2 ) 临时用电线路必须按规范架设整齐,架空线采用绝缘导线,不成束敷设,也不沿地面敷设。

3 ) 各种电器设备和施工机械的金属外壳、金属支架和底座采取接零、接地保护,在采用接地和接零保护方式的同时,设两级漏电保护装置,实行分级保护,形成完整的保护系统,漏电保护装置按规定选择。

4 ) 手持电动工具的使用符合国家的有关规定,保护工具的电源线完好,电源线不任意接长和调换,工具的外绝缘完好无损,必须有漏电保护,开关、电线接头完好,做好保护线的连接,维修和保管。

5 ) 凡在一般场院所采用 220V 电源照明的,按规定在电源一侧加漏电保护器,特殊场所按国家标准规定使用安全电压照明器。

3 、 消防安全管理措施

1 ) 工地不准随便乱搭不符合防火要求的工棚或临时设施,如果因工作需要搭设的,征得项目领导和业务部门的同意,审批后方可搭设,并按防火、防盗的要求搭设。

2 ) 易燃易爆的材料, 如油漆、 木材等的保存要求按照现场布置隔离或专门库房保管, 不得随意乱放。

3 ) 严格贯彻执行消防法规、条例、文件,认真学习本公司的各级消防管理条例,安全员经常深入现场指导防火工作,做到工作前布置,工作中检查,工作后验收。

4 ) 消防安全员保持经常深入施工现场监督检查各种用火、用电、易燃易爆物品的使用、管理和堆放情况,发现问题及时督促有关部门或有关工种尽快解决。

5 ) 利用各种形式对职工进行防火宣传教育,消防柜做到明显醒目,废旧消防器材立即更换,做到有备无患。

6 ) 积极做好专职消防巡视人员和班组人员的思想教育和组织领导工作,加强业务训练和实践学习工作,做到一旦发生火险能立即扑火。

7 ) 认真做好消防日记工作,对本工地出现的事故苗头、火警火灾隐患尽快书面呈送项目主管领导阅

示,并采取措施限期改正,注意做好消防资料的积累工作,建立消防档案。

七、 现场文明施工管理与治安管理措施

1 、 文明施工管理目标

施工现场清洁、整齐,材料堆放有序,作业面要工完场清,工人施工文明操作;保持周围区域清洁,不对周围环境造成影响,树立文明施工形象。

2 、 文明施工管理措施

1 ) 建立良好的施工秩序,经常对施工人员进行有关法制、劳动纪律、安全生产、文明施工教育,项目部在每周召开安全会,文明施工分析会,每周对安全工作与文明施工做一次检查,发现问题及时整改。

2 ) 施工现场零散材料及时清理,做到完工料净,场地清,保持施工现场整洁,干净。

3 ) 各种周转材料、设备在运输与拆除时应轻拿轻放,以免造成损坏或缩短使用周期,各种施工设备严禁超负荷使用。

4 ) 各种材料、部件等运输装卸时,必须轻拿轻放,严禁野蛮装卸损坏物件。

3 、 环境保护措施

1 ) 严格遵守国家有关施工工地减少噪音的规定。

2 ) 施工中采取措施尽量减少噪音、粉尘、振动、烟雾和强光对周围办公区的影响,对设备轻拿轻放,减少噪音。

4 、 治安管理措施

1 ) 施工现场设专职包围的值班人员,严防设备材料的丢失。

2 ) 加强对现场施工人员的治安教育,要求全体人员遵纪守法,遵守各种治安管理规定。

3 ) 施工现场严禁施工人员留宿。

八、 售后服务

公司在多年的发展中,本着 “以人为本、诚信至上、立足环保、优质服务 ”的原则,建立起从售前调查

分析至售后技术支持非常畅通的业务流程,严格按照系统地调查、科学地分析、高质量地施工、完善地售后支持的工作流程,努力为每个客户提供周到、细致、无懈可击的工程式方案。

现今,人们越来越关注工程质量,而工程的售后服务是工程质量的重要组成部分。

业主在得到了一个优质的工程后,最希望的是能够拥有一个同样优质的售后服务,在我公司的质量控制体系中非常重视这一部分,承诺凡由我公司完成的工程项目,均可得到最完善的售后服务,让您在拥有了我们的服务后,得到可信的保障。

中央空调风管标准清洁程序

严格按照美国国家风管清洗协会( NADCA )推荐标准清洁程序对中央空调风管进行清洗。

NADCA 推荐标准清洁程序:

1、空调系统检查

在凊洗前后, 用检测机器人侦察空调风系统内的污染情况, 并在风管内取样进行分析, 确定污染程度,并保存图片供监测及验收。

2、室内空气品质测试

根据国家监测标准,抽取室内的空气做样本,进行分析,确定空气的质量。

3、提交分析报告

在分析报告中指出送风中有是否明显微生物,通风系统是否有可见尘粒进入室内。

4、制订清洗方案

分析通风管道的机构,根据顾客的要求,详细地制订出一套清洗方案。

5、签定合同

根据提交的分析报告和制订的清洗方案,与顾客协商价格,签定合同。

6、预备工作

在清洗前,设备和工程人员进驻,应对清洗工地进行有效保护。

7、清洗程序

①.严格按照中华人民共和国 《公共场所集中空调通风系统卫生管理办法》 和美国国家空调

清洗协会 NADCA 标准,使用清洗机器人采用不同质料 ,大小的气动旋转毛刷擦清洁空调系

统内的污染物,再用高效真空收集器将污染物清除。

②.检查并清理所有空调冷凝盘管以及冷凝水盘残存冷凝水。

③.清洗所有空调送 /排风口以及设备过滤网。

8、消毒程序

在凊除污染物之后, 使用专用空调消毒剂及除味产品对整个风管净化、 灭菌,消毒,避免二

次污染。

9、清洗效果检验用目测法和称重法检验清洗的效果。

①目测法 :对于多孔和非多孔部件应使用目测检查法来判断通风系统是否达到视觉清洁的要

求。当内表面没有碎片和非粘合物质时,可以认为达到了视觉清洁。

②称重法 :风管内表面残留尘粒量应在 1.0g/m2 以下。

10、清洗后的分析报告

清洗完成后再为顾客提供一份分析报告,各项数值与清洗前做对比。

11、验收

按照中华人民共和国 《公共场所集中空调通风系统卫生管理办法》 检验清洗质量, 确保工程

质量达标。

12、现场恢复

将拆卸的风口重新安装,调整好出风量。

13、清理场地

清洁工程后,收集所有因工程而遗留的胶布和垃圾,确保不会影响日常运作。

14、服务跟进

包括机械检查空调风管以及量度室内空气的污染物 ,能为管理层提供真实的数据和资料 ,来评

估和改善室内空气的质素 .并提出有效改进方案。

中央空调风管清洗工作规范

一、 拆卸前

1 、 首先现场了解工作场地特点,尤其是顶棚结构,并做好相关工作。

2 、 所有现场工作人员要明确具体工作任务,做到心中有数。

3 、 到现场后先试机,观察是否有异常现象,注意风量大小,仔细察看顶棚结构,并关闭开关挂好警

示牌。

4 、 检查安全隐患,顶棚龙骨结构如不好,必须准备三合板等铺在顶棚上,切不可将顶棚踏坏,造成

损失。

5 、 如顶棚光线不好,要自带低压工作灯,并检查是否漏电,确保安全方可使用。

6 、 准备薄毯、大块塑料布,必要时遮盖好工作区域内及附近的地板、办公桌、椅子等办公用品。

二、 准备

1 、 先检查风管周围的电源、零线、地线等电线,并做好记号,切不可误碰。

2 、 用毡布将易碰、易脏的物品盖好。

3 、 用专用胶带将所有风口堵死,并检查密封效果。

4 、 用开孔工具在特定的位置上开口,并作适当处理。

5 、 连接好各种清洗设备,并放置在最佳位置。

在清洗过程中,安排的施工安全员十分重要,负责高空两名施工人员的安全,工序开始、停止、以及

工程指令通过他传递给工作人员。

三、 清洗

1 、 接好吸尘设备,开始吸尘,同时对漏气的地方做处理。

2 、 接好清洗设备,按照指定的顺序和方法对管道内的灰尘进行清扫。

3 、 接好消毒喷雾设备,用专用的消毒设备及溶液对管道进行全面的消毒作业。

4 、 以此步骤逐段清洗,直到整个系统清洗完毕。

四、 安装恢复

1 、 由专业工人按照开口的尺寸裁剪出与之相配套的钢板,并做好剪边处理。

2 、 对开口的位置进行打磨处理,然后打密封胶。

3 、 安装风管保证严、密、紧,防止漏风。

4 、 检查顶棚是否有遗漏工具,恢复顶棚、电源。

5 、 实际检查后再全面自检一遍。

五、 工程收尾

1 、 收拾、整理、清点工具,缺一不可,收拾好物料、梯子等。

2 、 全面打扫卫生,把客户的物品放回原处。电源、火源再仔细检查一遍。

3 、 一切自检认为没有问题后, 与客户联系验收并请客户签单, 离开现场,回公司后汇报工程部经理。

以上就是亚欣电器分享的有关风管清洗施工方案、清洗标准及项目施工验收方案;希望能对大家有所帮助;特别是在施工中要注意人员的安全;万事以安全为主。

大型中央空调管道清洗价格

针对本项目空调系统设计图纸,我们多次组织技术人员对图纸进行细致认真分析研究,反复查阅,组织专题会,针对工程特点,重点,难点进行反复研究,其目的是使施工组织设计科学,合理,详尽,具有很强的可操作性和针对性。

为了更好的进行施工组织文件的编制,使今后的工程施工实施更有针对性,更具有操作性,我单位组织相关专业人员现场进行勘查和了解,获得施工现场数据和第一手资料,对现场结构情况和周边环境等客观条件有了相当的了解。这对施工因此组织制订本方案,确保今后施工的顺利开展。

编制依据:

(一)本项目施工任务

(二)中华人民共和国国家规范、行业有关规范标准:

1)本工程范围在使用过程中,如有不明确或不一致之处,以标准要求高的或监理工程师指定的规范为准,如工程在施工期间国家对其有所修改,监理工程师在与招标人协商后决定是否进行相应的变更,并将结果以书面形式通知承包人。

2)本工程的施工组织设计、实施以及工程验收应依据合同文本、国家及北京市现行的相关标准、规范和规程、法律、法规及政府授权管理部门及要求进行,所有经过清洗的部位,必须符合GB19210-2003《空调通风系统清洗规范》,WS394-2012《公共场所集中空调通风系统卫生规范》的规定。包括但不限于:

电气、空调、给排水等分项工程按现行的“中华人民共和国国家标准”和“行业标准”的施工验收规范执行。

(三)建设单位提供的设计图纸

第二章 工程概况及报价

(一)施工范围:

(二)本次工程内容及报价:

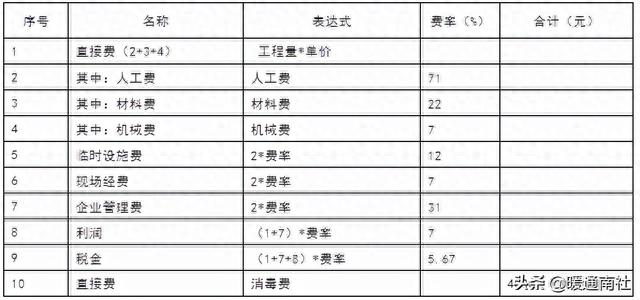

按 年《 建设工程预算定额》标准取费:

注:以上设备数量以图纸为准。

(三)本工程施工组织的特点及重点

1.施工组织的特点:

(1)由于贵单位处在人流、车流、物流较大的地区,施工期间必须保证四周环境清洁、综合治理安全有序。所以,整个施工组织过程中都要将文明施工、现场环境保护、消防保卫、综合治理作为一项中心工作来做,确保方案合理、措施得力,落实到位。同时,由于施工场地有限,施工材料计划必须与施工进度紧密结合,各种材料不能一次性进场,必须按计划分批、分期及时进场,保证工程的顺利进行。

(2)本工程综合性强:如何保证施工组织管理是重点。在施工中要科学组织、合理安排工序、人力、机械、物资、资金,确保在建设单位要求工期内保质保量的完成任务。

(3)我公司要服从甲方工程部的安排、积极配合、及时沟通,做到分工明确、通力合作,最终确保工期按期、高质量的完成。

(4)为协调好各单位工程之间的配合,我们将项目的组织机构进行周密细致的策划,分级管理、纵横结合、点面结合、层层有人抓。做到协调同意、管理严密、紧密配合。

2.施工组织重点

(1)多处施工,协调工作有一定难度,因此管理班子要精干,劳动力、机械配备要科学,工序安排要合理,才能实现合同履约。

(2)本工程工作面多,各工种交叉作业较多,所以人员配备必须精干,劳动力组织合理,避免出现“窝工”现象。

(3)整个施工组织过程中都要将文明施工、现场环境保护、消防保卫、综合治理做为一项重要工作来做,确保方案合理、措施得力,落实到位,不留死角、万无一失。

工程使用主要清洗设备及说明

(一)主要清洗设备

美国A&T公司专门针对商业性及工业性建筑物中央空调风管系统特点研制的HEPA—AIRE风管清洗相关智能化机械清洗设备与技术,并自主研发出具有多功能的并已在多次施工中使用的清扫、监控型机器人。

其中包括:AT公司HEPA— AIRE2500TF型负压机;

高品质专业管道监控系统;电、气动清扫系统;

手动清扫刷系统;气动清扫鞭系统;气雾消毒系统;

还包括我公司自主研发的清扫、监控型机器人等系列产品。

(二)设备说明

1.吸尘设备

2.动力刷洗系统

3.监控系统

4.高压空气吹扫系统

5.清扫、监控型机器

6.气雾消毒系统

清洗、消毒服务范围:

(一)风管清洗

通风管道是整个空调通风系统的主干,新风及混合后的空调风通过风管传送到各个工作生活空间。且由于安装工程初期的原因,风管内也可能会存在各种各样的施工垃圾。随着使用年限的增加,风管内也会沉积大量的灰尘。沉积下来的污垢在适当的温度和湿度下滋生微生物,并且成为富集各类污染物的载体。所以对风管的清洗是最主要且必需的项目。

(二)风管消毒

为保证风管清洗后能够均匀而彻底的消毒,我公司引进国外先进技术,采用带摄像的喷雾机器人,对风管进行消毒,目的是使消毒均匀且不遗漏,从而确保消毒的彻底性。

(三)静压箱清洗及消毒

由于静压箱的截面积比风管的截面积要大很多,风经过静压箱时,风速剧减,大部分粉尘积聚于此。基于此,对静压箱清洗是风管清洗工程中必不可少的。

(四)风阀清洗及消毒

风阀由于其自身结构的特点,灰尘容易积聚于此。当我们打开风管检查时,可以非常明显地看得到。

(五)防火阀、消音阀和调风阀清洗和消毒

首先,机器人进入通风管道中发现其阀的位置,如果阀门离原开口处不远(即能使机器人正常操作运行范围内使用时),可以直接通过开口处通过机器人进行清洗,如果比较远时,就可以采取在阀门附近开口,然后再对其进行清洗。

(六)送回风口及散流器、格栅清洗及消毒。

送、回风口及散流器、格栅的结构特征及长期暴露于室内的情况。使其表面附着较多的灰尘,同时也是送风到达室内的最后一道屏障,是否干净将直接影响风的质量。

(七)空调机组与风机盘管的清洗

空调系统内的新风及混合风由空调箱送出,空调箱内部及风机盘管是否清洁直接影响到送风的质量,清洗系统时对此类设备的清洗及保护也是必须。

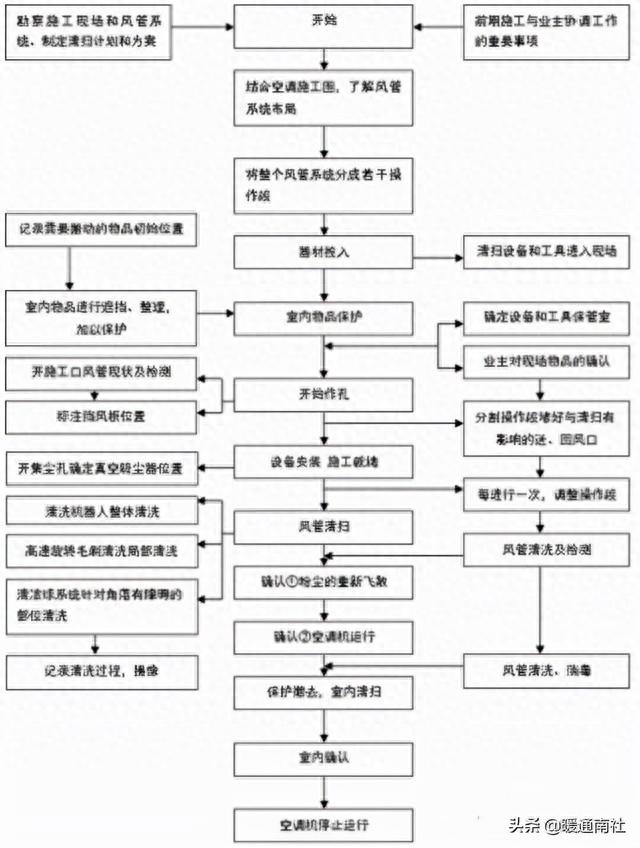

风管清洗、消毒施工工艺流程图:

风管清洗、机组、风机盘管消毒服务程序及具体步骤:

1.施工前现场准备及设备检查程序:

1.1.清洗前施工现场、设备准备

⑴空调系统调查

(1.1)用录像监测设备侦察管道内的污染情况,并保存图片供监测及验收。通过对管道的检测,发现管道内沉积大的地方,以便确认开孔位置。

(1.2)检测出管道内污染物的沉积情况,对系统运行提供合理建议。原则上我公司采用在此污染物沉积大的地方开孔。具体的实施方案由现场实际情况及同客户共同商订后再定。

(1.3)在每个系统开始清洗前必须在现场及图纸中标注出系统内的传感器及电动阀的位置,清洗的过程中先保护,再单独清洗。

⑵根据对空调系统调查,做出空调系统污染的基本诊断。

⑶每次清洗施工前,检查天棚吊顶情况,找出最合适的开孔位置。并查看此吊顶是否具备条件进行施工。(此处吊顶上如果有消防设施,应避免在此处开口作业)

⑷每次清洗施工前, 对现场情况进行全面了解。首先,检查施工现场是否存在妨碍施工或需保护的设备等。如有,能移开的先移到安全地点。如不能移动,就先对物品或设备进行保护再施工。其次,了解施工现场的安全通道和消防设备的位置。

⑸每次清洗施工前, 确定临时放置垃圾的位置。以方便在清洗过程中将清洗及施工垃圾统一管理及放置。

通告:在清洗某一区域的风管系统前,必须提前通知被清洗的建筑物业主或其授权的代表,通知内容包括清洗过程导致或者可能导致的不便,同时提醒该区域内的工作人员作好必要的保密和防护措施。

⑹选定作业区,并对作业区内的家具、办公用品、地板等进行必要的覆盖。将整个工程分为几个作业区,逐一施工。

⑺对带入施工现场的设备、仪器、机械都认真检查。看是否完好,并对其进行湿式擦拭。入场前清点并登记,出场前检查,不得遗漏,完整带出。

1.2.划分操作段的原则

⑴方便施工;

⑵保证负压;

⑶操作段内风口多,则操作段则小,反之,操作段可以大些。一般的操作段内风管长度在15-25米之间。

1.3.空调机组清洗程序(一般情况下不做消毒)

安全、技术交底→清洗前机组运转记录→机组停机→清洗机组过滤段清洗机组表冷段和散热段→清洗机组混合段→清洗机组送风段→安装机组过滤网→机组运行记录→三级验收签字(以乙方施工前后的影像资料为验收依据)。

1.4.风机盘管清洗程序

安全技术交底→现场保护→检测记录→切断电源→拆取、清洗风口、过滤网拆取、擦拭挡板、电机→拆取清洗叶轮箱、叶轮→叶轮风箱、叶轮、回风过滤网和风口清洗→清洗风管→清洗盘管翅片→清洗冷凝水盘→安装电机及叶轮→启动电源测风机盘管三项检查(风速、转速、风量)→验收签字→风口恢复→清理撤场。

1.5.通风管道清洗程序

安全、技术交底→现场保护→开操作孔→清洗前检测录像→连接清洗设备风管清洗→清洗后检测录像→验收签字→现场恢复。

1.6各部分清洗具体步骤:

1.6.1 空调机组的清洗

⑴机组清洗前必须作机组运转文字记录和机组内影像记录,如实填写表中内容,并请业主签字。

⑵机组运转情况记录完毕,关停机组电源,并在机组电源配电箱(柜)处挂警示牌:设备清洗,请勿合闸!清洗完后才可撤除。

⑶清洗空调机组应该在回风管清洗完毕之后进行,关闭送、回风管上的风阀,若是电动阀,则请物业部门协助关闭。

⑷对过滤段的清洗:取出回风段上的空气过滤器,初效型在现场指定水房,用高压水枪冲洗,中效型用吸尘器吸掉积存在上面的尘土。对新风阀、回风阀的清洗,先用工业吸尘器吸掉风阀上过滤段区的尘土,再用高压水枪冲洗过滤段区四壁,然后用湿毛巾对新风阀、回风阀、过滤段区四壁擦拭干净。

⑸对机组表冷段和散热段的清洗:对翅片,用高压水枪湿润,用喷壶均匀喷洒按比例稀释后的清洗药液,待药液与尘土充分接触时,用高压水枪冲洗换热盘管,操作时应适度调试好高压水枪的冲击力,防止盘管翅片折弯、变形、倒伏。

⑹对机组保湿段的清洗:在此区域内应有电机,所以禁止用水直接冲洗。先用刷子把主机表面刷扫,用工业洗尘器收集保湿段区的尘土及垃圾。最后用湿毛巾对此区域内的四壁擦拭干净。

⑺对机组送风段的清洗:用工业吸尘器吸掉送风阀和此段区的尘土,然后用湿毛巾擦拭此段区。

⑻清洗完毕后,安装过滤网,恢复风阀、初始角度,邀请业主检查清洗情况,确定后关闭检查门。

⑼开启电源,运转试机机,机组清洗完毕。

⑽三方验收签字。(甲方工程部现场监管人员、甲方工程部经理、乙方现场项目经理)。

1.6.2 风机盘管的清洗

⑴防护:进入清洗现场后,首先做现场保护工作,地面应有辅垫。有地毯的房间,底层用防水彩条布铺垫,在其上面再铺防护布,清洗完工后应恢复客房地面、吊顶及设施的整洁。

⑵测试风机盘管是否正常,采取明确的对应对策。

⑶切断电源,拆取风口,将风口放入药液的溶液器中浸泡,待五分钟之后用水枪冲洗。

⑷对公用线和档位线的拆卸:拆去档板,电机,取下叶轮箱、叶轮,放入盛有药液的溶液器中浸泡,待五分钟之后用水枪冲洗。

⑸档板电机用湿毛巾擦拭干净。

⑹用湿毛巾擦拭风管内的尘土。

⑺高压水枪湿润翅片,再用喷枪均匀喷洒稀释后的清洗药液。待3-5分钟后用水枪冲洗干净,如必要是可以重复一次。

⑻冷凝水盘的清洗:在翅片清洗前先用铲刀铲掉干涸后成片的污垢。用毛刷清扫污垢,待翅片清洗后用干毛巾吸收冷凝水盘中的残液,最后用湿毛巾擦拭冷凝水盘。

⑼恢复初始状态,启动电源调试风机盘管。

⑽验收签字,清理转入下一台清洗,所有当日清洗完之后,设备出场,清理施工现场物品复员,撤离现场。

1.6.3通风管道清洗的施工步骤:

⑴根据空调平面图了解新风管、回风管、送风管的布局及走向,做出合理的施工预案。

⑵将整个风管系统做一个完善的规划,在尽量少开口的前提下,分成若干操作段。

⑶有效利用我公司设备结合现场实际情况选定操作段。

⑷选定吸尘风口和清洗风口。

选取风口的原则是:a、方便施工 b、尽量利用风管系统现有开口,例如:送、回风口。

⑸在风管中开孔

①用裁纸刀将保温层切下500×400毫米的开口(长500宽400)。

②在风管的表面划出φ300毫米的印记,以备后用。

③用电钻在选定区域边沿开孔。

④用电剪刀裁剪开口。

⑹将气囊塞入不清洗的一端,以便充分隔离清洗区和非清洗区,避免二次污染。

⑺用监控设备,对风管表面侦察及录像、保存图片及验收。同时按照GB19210-2003国家标准对风管内表面进行粉尘量测定。并且对风管内部有传感器的要标注出来。

⑻将高效真空收集器与风管的吸尘口用连接盘和伸缩风管连接、固定。固定的工具,用“Y”形伸缩杆。

⑼在风管中选定或开启清洗孔,不清洗一端用气囊封住。

⑽将清洗风管区域内的所有送、回风口用海棉式橡皮板针对性的用宽粘胶带堵住。有效地利用防火阀、分风阀对非清洗区进行隔离。如果此区域有传感器探头先取出传感器探头,在清洗完此区域后再安装传感器探头。

⑾开启真空吸尘器。

⑿将清洗机器人或清洗毛刷系统放入风管中循序渐进的清洗。

⒀风管局部有障碍或有皱折的要用清洁球系统清扫。

⒁此处风管清洗完毕后,关闭真空吸尘器,处理收集器的污物。并将垃圾放置在事先选定的地点。

⒂清洗该操作段内的防火阀。如清洗不到的应在防火阀一侧开口清洗。

⒃用录像监视系统对风管表面进行检测及录像。保存图片以备验收。

⒄拆掉吸气管和吸管盘,恢复清洗过的风口,用预先准备好的原系统同种材料如镀锌板,用铆钉枪封闭风口,并用密封胶将缝隙密封,且恢复保温材料。并在图纸中标注出开孔位置,以便下次清洗时使用。

⒅在下一个需清洗的风管操作段,寻找或开启另一吸风口,原吸风口变为清洗口。按照以上方法对风管进行清洗、消毒,直到所有风管清洗、消毒完毕为止。

⒆将送回风口的隔离拆除,清洗所有风口以及设备过滤网。

⒇用小型高效吸尘器清洗变风量控制阀,清洗完后检查控制阀,如有问题及时进行调整。

收集所有清洗后的污物及施工垃圾,并对污物进行消毒处理后,密封运出。送到附近的垃圾管理处集中销毁。

一路风管清洗完后,对现场进行整理,恢复到初始状态。

退场时,请贵单位验收工程师在我单位的《施工确认单》上签署施工意见。在整个清洗过程中,为防止破坏现场的装修及地板,我公司都将在施工处下放置防护垫。

1.6.4立管的清洗步骤:

使用清扫鞭等专为清洗立管设计的清扫工具,具体施工方法如下:

⑴在立管底层水平风管Φ10电钻或电锤配合开孔器开一小口,便于SF-2.5电剪刀NG-2.5电剪刀裁剪300*300的口径,基于H2500型负压机的法兰是400*400,所以不宜过大。特殊情况下可以小于300*300。用气囊封堵非清洗端,用法兰连接风管,再用喉箍把H2500连接风管的两端,分别锁定在法兰H2500型负压机上,形成一个完整的负压系统。

⑵在靠近最高层水平风管竖井处开孔(开孔尺寸仅为30mm),便于针对堵塞结合万能胶封堵、密封,关掉竖井段的分风阀。

⑶用检测设备对竖井风管进行清洗前的检测。

⑷选用适合竖井风管清洗的设施用C310K气管,C335K气管,结合三相空压机或汽油空压机。空压机所产生强大的气流,对C310K气管、C335K气管的冲击使清扫鞭形成气动。

⑸开启H2500型负压机,用清扫鞭对竖井管壁从上向下进行不定向敲打,使尘土脱落并被负压机收集。

⑹清洗干净后对风管进行录像。

⑺清洗所用设备:H2500型负压机,清扫鞭,空压机,检测监控系统

1.6.5水平风管(横截面高小于200mm)的清洗步骤:

⑴管道清洗前首先对施工现场进行保护;地面铺彩条布或塑料布,其它物品用防护布覆盖。然后进行清洗的各项工作。

⑵根据当日被清洗管道情况,选择最佳清洗设备进入现场。

⑶关闭机组上所有风量调节阀(做好标记),在靠近风量调节阀处开操作孔240*240或400*400(mm),(定好孔口尺寸,利用壁纸刀拉开保温层,把孔口周围的玻璃丝布用胶带固定;开孔后,孔边缘用耐磨胶带裹好。孔口恢复时做成检修门形式,以方便下次检测和风管清洗,检修门与原风管安装紧密、不漏风)

⑷开孔后进行清洗前检测录像

⑸放入清洗设备(电气动刷系统、H2500型负压机),在新风管道末端开孔,利用气囊或海绵密封新风管道末端。操作清洗设备,利用负压机使风管内气流产生负压。把风道内的灰尘、垃圾以及其它污染物收集到负压机内。

⑹清洗完后再次对风道内检测录像,达到《空调通风系统清洗规范》和《公共场所集中空调通风系统卫生规范》要求后,复原所有部件,开口部位安装检查门。

⑺设备出场,清理施工现场。

⑻清洗所用设备

H2500型负压机,电气动刷,检测监控系统

1.6.6水平风管(横截面高200—800mm)的清洗步骤:

⑴管道清洗前首先对施工现场进行保护;用铺彩条布或塑料布做地面防护,其它物品用防护布覆盖。易碰易碎的物品应转移到安全地点,(清洗完备后复原)。

⑵根据当日被清洗管道情况,选择最佳清洗设备进入现场。

⑶根据管道情况,选择最佳位置开启清洗操作孔240*240或400*400(mm),(定好孔口尺寸,利用壁纸刀拉开保温层,把孔口周围的玻璃丝布用胶带固定;开孔后,孔边缘用耐磨胶带裹好。孔口恢复时做成检修门形式,以方便下次检测和风管清洗,检修门与原风管安装紧密、不漏风)开清洗操作孔应保证两孔之间最远距离不能超过50米一个。

⑷开好后,通过检测机器人对管道内部进行检测录像。完备,用海绵或气囊封堵好,形成清洗作业区。

⑸拆下当日需清洗风口,对管道内部进行检测录像。检测完后,封堵所有风口,形成作业区。以便清洗施工。风口到指定的水源处进行冲洗。

⑹在一个作业区内,从操作孔处放入清洗设备(清洗机器人或电气动刷),从另一端口或同一端口连接H2500型负压机。所有设备准备就绪后,开启负压机,使风管内产生负压。后操作清洗设备,从一端清洗到另一端,连续清洗2—3遍,把风道内的灰尘、垃圾以及其它污染物收集到吸污机内。

⑺一个作业区清洗完毕后,应对该区进行清洗后检测录像。保证清洗后达到《空调通风系统清洗规范》和《公共场所集中空调卫生标准》要求。如不合格返工,直至合格。

⑻复原该工作区所有部件,开口部位安装检查门。

⑼一个作业区清洗完备后,应转入下一个作业区,循序渐进,直至完成当日清洗计划。

⑽清洗完工后,安装风口。

⑾所有当日清洗完工后,设备出场,清理施工现场,物品复原。

⑿清洗所用设备:H2500型负压机,电、气动刷,清扫机器人,检测监控系统。

1.6.7水平风管(横截面高大于800mm)的清洗步骤:

(1)混合段清洗前,应对所施工区域内进行相应保护;地面铺彩条布或塑料布。保护完后,清洗设备进入施工现场。

(2)在混合段两头或两边分别开一个操作孔400*400(mm),(定好孔口尺寸,利用壁纸刀拉开保温层,把孔口周围的玻璃丝布用胶带固定;开孔后,孔边缘用耐磨胶带裹好。孔口恢复时做成检修门形式,以方便下次检测和风管清洗,检修门与原风管安装紧密、不漏风)

(3)开孔后进行清洗前检测录像。

(4) 此部分采用人工加GS-2078型,AS-1020型,GS-1020型吸特勒工业吸尘器或K3-2000TF电气动刷 加H2500型负压机进行清洗。对于顽固污物采用大功率GS-2078型,AS-1020型,GS-1020型吸特勒工业吸尘器,通过不锈钢直管和宽刷头进行机械接触式清洗。以除去尘粒、碎屑、污染物和表面污染等。

(5)清洗完后再次对风道内检测录像

(6)设备出场,清理施工现场。

(7)清洗设备:H2500型负压机,空压机,K3-2000TF电气动刷系统一套,GS-2078型,AS-1020型,GS-1020型吸特勒工业吸尘器,检测监控系统。

1.6.8末端管道清洗步骤:

(1)管道清洗前首先对施工现场进行保护;用铺彩条布或塑料布做地面防护,其它物品用防护布覆盖。易碰易碎的物品应转到安全地点(清洗完备后复原)。

(2)根据当日被清洗管道情况,选择最佳清洗设备进入现场。

(3)因末端管道本身风口较多,根据管道实际情况,在尽少开口的前提下,完成此管道的清洗,必要时会根据管道的大小开出相应的施工操作孔。

(4)开好后,对管道内部进行检测录像。完备,用海绵或气囊封堵好,形成清洗作业区。

(5)拆下所有当日需清洗风口,放入盛有稀释后的清洗药液容器中,待五分钟之后,用毛刷刷洗、高压水枪冲洗。通过检测机器人对管道内部进行检测录像。检测完后,封堵所有风口,形成作业区。以便清洗施工。风口到指定的水源处进行冲洗。

(6)在一个作业区内,从操作孔处放入清洗设备(清洗机器人、电气动刷),从另一端口或同一端口连接H2500型负压机。所有设备准备就绪后,开启负压机,使风管内产生负压。连续清洗2-3遍,把风道内的灰尘、垃圾以及其它污染物收集到负压机内。

(7)一个作业区清洗完毕后,应对该区进行清洗后检测录像。

(8)复原该工作区所有部件,开口部位安装检查门。

(9)清洗完工后,安装风口。

(10)所有当日清洗完工后,设备出场,清理施工现场,物品复原。

(11)清洗所有设备:空气H2500型负压机,清洗机器人、电、气动刷,检测监控系统。

1.7消毒

1.7.1消毒原则:

(1)对于空调通风系统进行消毒作业的方法如下:

(2)执行“有疫消毒,无疫清洗”的精神;除客户要求进行消毒外,清洗工作原则执行“卫生部门”,在进行消毒前根据具体情况,制定方案,并在作相关备案。

(3)使用的所用消毒产品必须是卫生疾控部门指定或备案的有卫生许可批件;

(4)消毒剂的使用剂量和方法,原则按产品说明书操作;提前向甲方声明所用消毒产品的副作用并签署协议;

1.7.2消毒范围:

工程施工完工后,对清洗的中央空调风管道及末端风口等处采取集中消毒。

1.7.3 消毒作业方法:

1.7.3.1把消毒剂通过消毒器调成雾状后均匀地喷洒在回风末端,通过空气循环把消毒剂带入管道内部。

1.7.3.2过滤网处进行喷洒消毒。

1.7.3.3 全面消毒完成后,停机一小时后再开机运行。以保证消毒效果。

工程资源投入计划:

(一)主要施工机械及检测仪器需要用量表

根据本工程的特点,我公司投入足够的性能良好的施工机具,设备及检测设备,保证工程顺利进行。

本工程采用的机具在本公司内调度且能满足任何风管清洗需要,并且机具进场前均保证已做完检修、校正。

(二)施工管理机构及人员配备计划

施工管理机构负责按期、优质、安全、文明地完成本工程的各项施工任务,确保质量管理目标,本公司将组建一套经验丰富,管理水平、协调能力强并施工过类似本项目的项目管理班子,即项目部。项目部机构组织见附件:

1、按照各分项工程的计划施工时间,工程量,及时挑选组织、技术水平高,经验丰富的施工人员进场施工。并与贵单位各部门配合工作,缩短准备周期,尽快进入正常运行轨道。

2、进场施工人员的有关证件,如上岗证、身份证,由项目部统一登记造册进行保管。

3、对进场施工人员进行有关施工、技术、工期、安全、质量及文明施工等方面的加强培训工作,使之适应本工程施工要求。

4、本项目人员配备 人。其中项目经理 名。施工队长 名,空调技工 名。

(三)材料安排计划

1、项目部根据施工预算拆分内容、施工进度和施工方法,指定出各种材料、设备、外出加工制品、施工机具的物质的需要量和时间要求计划。

2、根据现场状况,确定材料及设备储存方式,对需要在场外存放的材料和设备提前做好准备。

3、具体如下:

(1)U-clean清洗粉。

(2)空调专用清洗、消毒液。

1)空调专用消毒液。

2)空调专用灰尘洁净剂。

3)空调专用油污洁净剂。

(3)电线、电胶布、线套、线匝、线管等电工耗材

(4)膨胀螺丝、铆钉、橡胶垫等机械安装用耗材

(5)镀锌板(6)铝箔胶带(7)铆钉(8)密封胶

清洗工程部署:

(一)计划工期

本工程计划工期为 天, 施工进度表结合施工现场条件及客户要求而订。依据本公司的经验,首先投入 个队 个施工班组,预计工期内可以完成本工程。如有特殊情况,我公司也可随时增派 个施工班组。

(二)清洗工程适合法院正常工作时间计划

1、为了不妨碍日常工作,清洗工程施工的时间主要安排以甲方调配为主。但最好每天能保证8个小时的工作时间.我方也可跟据法院提供的入住情况先编制施工进度表。

2、在结束当日工程时,必须将施工现场全部清理完毕,施工垃圾全部运出现场。并将施工现场恢复到原状。必须做到不能影响当天的日常工作。

(三)清洗工程中对法院设施保护计划

1、首先,清洗施工开始前,我公司会预先通知客户。通知内容包括清洗过程导致或者可能导致的不便,同时提醒该区域内的甲方工作人员做好保密资料的妥善保管及接待等设施的防护。

2、其次在每次清洗施工开始前,我公司工作人员也将再次对施工现场进行查看对需保护的设备及物品,在施工开始前或进行中采取防护措施。

3、在施工过程中,我公司在施工现场将分区域辅设红、黄、绿三色防护垫,以防止损坏地板及装饰、接待物品。

(四)清洗工程与天棚吊顶装修配合

1、在施工开始前,对天棚吊顶进行查看,在有条件施工的地方开孔施工。

2、开孔原则是尽量不对原吊顶及装修进行破坏,如果必须进行破坏,首先同客户进行商订,并由装修公司的专业人员对此处进行分析,如再破坏后恢复原装修没问题的前提下可以考虑开孔。如果不行,在根据现场情况找另外的方法解决。

3、上吊顶时,要确认能否上人,上去后要注意脚下,踩龙骨,必要时要铺上木板,手不要拉软管和细水管,遇到线头要用绝缘胶带裹上,绝对不允许发生任何原因造成吊顶板内各种建筑材料损坏。

(五)清洗工程对接待环境卫生保护

1、在清洗风管前必须确保清洗风管区域内的所有送风口用海绵或橡皮板已堵好。

2、在施工现场将在清洗风管前分区域辅设红、黄、绿三色防护垫,最大限度的降低对接待环境的污染。

3、每个操作段清洗完毕以后,马上进行清理。

4、在每天清洁工作完成后,将工作过全部区域进行一次全面清扫。

(六)施工人员及设备管理

1、开工前,根据本工程项目施工特点对施工人员进行安全交底和安全生产教育,增加安全生产意识,明确安全生产的重点,杜绝发生安全事故

2、建立安全技术小组,各分项工程各工序施工前由安全技术小组指定安全技术措施,并组织进行安全技术交底,无安全技术措施及安全技术交底,不能进行施工。

3、建立安全检查制度,配合公司专职安全员进行定期和不定期的安全检查,并填好安全检查记录。

4、组织施工人员接受安全教育,明确安全作业的重要性,树立安全第一,预防为主的思想。

5、制定工地安全处罚制度,落实安全岗位责任制。

6、严格按照建筑工程操作规程施工,严禁违章作业。

7、凡进入施工现场人员必须带安全帽,禁止穿拖鞋赤脚及赤膊上岗。

8、排队进入操作区,进入法院时登记造册,包括人数,设备机具清单,逐一核对,在操作区施工时所剩材料和边角料也全部带出操作区,出操作区时再一一对照清点,无误后方可离开,不留任何安全隐患。

9、施工人员进入作业区必须衣着整洁,礼貌待人,语言专业,不谈与工作无关的事情。施工人员不允许超越作业区,到处闲逛及逗留。如发现个别施工人员违反规定,公司将视情节轻重,对其进行处罚,辞退处理。

10、施工人员按作业要求正确穿戴个人防护用品,作业时不得穿硬底和带钉易滑鞋,严禁赤脚或穿拖鞋进入施工现场。

11、严格执行施工操作规程,技术工种是经过培训取得合格证的人员上岗,未经过培训人员不得上岗。

12、我公司的施工设备均放在本公司特定的设备车上,同时在施工处我公司都放置保护垫,保证不会破坏地面和破坏室内的环境。

13、认真检查准备投入使用的各种设备、工机具等是否安全可靠,符合使用要求后方可使用。坚决消除工机具的不安全因素。

14、高压气泵,在存有高压气体时,移动时仍要轻拿轻放。

15、消毒药水必须由甲方确认后方可使用。

(七)高空作业安全管理计划

1、高空作业时施工人员必须带好防护带。送人绳索等要预先检查其是否坚固结实。

2、班组长或现场负责人应对防护带的佩带情况进行检查,认可后方可进行施工。

3、使用人字梯时,不得拿过重和过大的设备,如果感到一人不能完成时,必须有人去扶梯子。

4、 上吊顶时首先要确认能否上人,上去后要注意多踩龙骨,必要时可铺上木板。

5、高处作业时,禁止上下投掷物品,防止掉物伤人。

6、使用高凳时必须拴好防滑绳,禁止两人在同一高凳上操作,并不得在最高一步操作。

(八)清洗工程中清理出的污物、废物运输、排放管理计划

1、在每段清洗工程完工后,都将风管道内清理的污物收集到垃圾袋内,并放到事先选定的位置。

2、每日的清洗工程完工后,将全部垃圾统一包好,并由公司安排送到附近垃圾处理场。

(九)清洗工程施工质量检测、检查、验收及资料收集整理

1、施工质量控制

质量管理流程

(1)对清洗的工程执行到 市及区级卫生监督所备案制度,便于接受政府部门进行日常监督。

(2)对清洗的工程执行到 疾病预防控制中心进行检测、评价制度,从而保障清洗质量,并积极配合 疾病预防控制中心作好评估后的日常管理工作。

2、项目质量计划

按项目的施工过程,编制工程质量计划,进行有目标的质量管理,全过程的质量控制编制项目质量计划表。

3、质量控制体系

1)坚持技术交底,主要工序的施工前要组织各级技术交底,并有文件记录。

2)坚持施工过程三检制度,实行自检、互检、交换检查,并做好记录。同时做好施工记录、预检记录、隐蔽工程验收记录,工程质量检查评定记录等。

3)施工过程采用科学、合理、是实用的施工方法,制定关键的主要的分部、分项的质量控制措施,推行“样板段”“样板项目”等施工管理方法。

4)执行验收制度,前道工序完成后检验合格,才能做下道工序,切实做到谁施工谁负责,每道工序完毕后必须得到建立或业主认可。

5)凡属国家没有明确施工规范和验收标准的项目,我们充分尊重业主的意见和意向,随时接受他们的检查,并做到按业主意见施工。

6)严格执行材料设备验收制度,质次、假冒材料、不合格设备坚决不用,并立即标识,清理施工现场。

7)实行文明施工,按照施工组织设计的要求和施工程序进行施工,作好施工准备,搞好现场的平面布置与管理,保持现场施工秩序的整齐清洁,文明施工是保证和提高工程质量的重要环节之一。

4、质量资料管理

(1)质量记录

质量记录内容是反映质量体系运行和工程质量现状的客观证据。应随工程进度及时记录、整理,表格规范,认真填写,准确真实,专人负责。工程完工,形成整套的竣工资料,整理成册,交企业部门存档。

(2)质量审核

1)建立项目内部质量审核体系,以验证项目的质量活动是否符合质量计划及企业内部的质量管理规定。

2)项目质量外部审核,其内容有施工组织设计及施工方案报审,主要材料报审,单位工程开工报审,隐蔽工程验收报审,单位工程验收报审,工程进度计划报审,工程技术资料档案报审。

3)在施工过程中发现不是由于施工本身造成的室内风量的不足问题,我公司会对此向客戶说明,并提出合理化的提议。在客戶同意的前提下我公司会重新计算风量平衡,对管道的改造提出改造建议。

4)培训管理,对全体进场员工进行素质教育,提高全员质量意识,实施全员参加全过程的质量管理,用工作质量保证工程质量。

5、质量检测方案

(1)风管清洗项目的检测依据GB19210-2003《空调通风系统清洗规范》和贵单位的招标书的要求进行。

(2)一个风管系统清洗完工后,本公司组织有关技术验收人员进行自检。

(3)自检无问题后,贵公司组织工程技术人员协同我公司技术人员进行验收,确保一次通过。

(4)由于风管清洗工程的特殊性,风管清洗后,应不能影响第二天空调系统的正常运行,如果风管清洗后过几天或更长的一段时间做检测,风管表面或多或少回重新积聚新的灰尘,所以选定风管系统清洗完后,请贵单位在相应时间内尽快组织验收。

6、验收要求

在通风系统清洗之后,系统各部件投入使用之前,应对清洗效果进行检验,清洗效果检验方法有目测法和称重法。

7、工程的验收由 疾控中心进行检测并出上卫生学评价报告,且清洗前和清洗后均到 卫生监督所进行备案。

安全用电、防火管理计划:

(一)各种电器设备和电力施工机械的金属外壳和金属支架均采用导线可靠接地。

(二)施工现场用电机械实行“三级保护”制即“一机一闸”。

(三)使用电动工具和设备时应在空载情况下启动,操作人员应穿上绝缘胶鞋,电动工具和设备发生故障时,应及时进行修理;一般场所应选用Ⅱ类手持式电动工具,并装设动作电流不超过16MA、额定漏电时间不超过0.1秒的漏电保护器:电动工具定期检查,以保证灵敏可靠。

(四)使用行灯照明,其电压不得超过36V,灯体与手柄应坚固,绝缘良好,电源线需使用塑套电源线。

(五)施工用电必须服从甲方相关部门统一管理,并配有专业电工,严禁乱搭乱接。

(六)我公司所有员工在施工之前必须进行安全讲座,施工后必须进行安全总结。作业区内禁止明火作业、严禁携带火种、严禁吸烟,每个作业区配备2具干粉灭火器,严格执行消防、安全操作规程,杜绝任何消防和安全事故。

(七)严格遵守业主的消防规章制度和有关规定。

企业概况:

1. 公司简介

2. 技术优势

3. 服务优势

4. 施工组织经验

5. 历年业绩

6. 服务承诺

本文来源于互联网,暖通南社整理编辑。

家用中央空调管道清洗多少钱

请求出错,状态码:404内容:404 Not Found
404 Not Found
TLB

中央空调管道清洗设备

中央空调广泛应用于写字楼,但长期使用后,通风管道内会积聚大量灰尘和污垢,长期积累会带来细菌。如果不定期清洗空调管路,不仅会加速中央空调的老化缩短使用寿命,还会影响使用者的身心健康。那么大型中央空调管道清洗过程是怎样的呢

1、分层清扫,首先将每层空调风管系统分成若干个清扫施工管段,每段管段长度不得超过30米。在需要清洗的通风管道上开一个合适尺寸的检测口,然后安装检测门。

2、每段用空气将气囊分离到待清洗管路的两端,然后给气囊充气。气囊规格与管路规格相匹配,形成密闭空间。

3、拆下待清扫施工段风管上的回风口,并用塑料密封膜封堵。将上述回风口与其他出风口放在一起清洗。

4、在30米处开一个口,作为吸尘器设备的吸管接口。在连接处用专用软管连接通风管和吸尘器。将检测机器人从检测口放入待检测风道内,检测风道内部污染情况。监控摄像头单元可用于从监控器上看到风管内部的污染情况。

5、接上吸尘箱的吸管,打开集尘箱,使管道内部呈负压状态,进一步杜绝污染物外泄的可能。产生气流以吸收管道中的污垢。同时,将清扫机器人放入中央空调已清扫风道内,由近及远对风道内壁进行清扫。清扫时,让刷头或机器人沿工作口进入风道,将附着在风道内壁的污染物剥落,即可被吸尘器清扫干净。

6、当风嘴用于吹气作业时,吹气设备沿工作口进入风道,进行高压吹气,以压缩气流输送污染物。必要时可配合扫地机器人使用,将风道内的灰尘彻底吸出。

7、对于中央空调通风系统的小型风管,用电动万能刷清洗,用空气软刷或风嘴清洗弯曲的通风管段和立管。这些清扫工具应与大功率集尘箱配合使用,以保证风道内的灰尘和杂物能被有效吸出。

8、清洁通风管道上的防火阀。如果无法清理干净,可在挡火闸的另一侧开一个孔,用高压空气吹一下。吹扫完成后,绝缘恢复到原来的状态。

9、清洗通风管道上的风量调节阀。请勿用水清洗,以免生锈。清洗后,将保温和风量调节开关恢复原状。

10、散流器的清洗,在各段通风管道清洗完毕后,将散流器全部拆下,放在指定的地方进行清洗。如果灰尘比较软,容易吹掉,可以用高压空气吹掉。如果油污较多,可在表面喷上专用清洗剂5-10分钟,然后用水清洗干净,然后晾干或吹干即可安装。
